时间:2022-11-24
来源:集中采购二部
中国船舶集团物资有限公司作为中国船舶集团集中采购平台服务单位,承担着物资保供的重要责任。关键重要机电设备纳期滚动预警,一直是物资公司服务船企的重要工作。
物资公司在今年7月的滚动梳理中发现,因受新冠肺炎疫情及二轮配套件供应延期等因素影响,中船动力集团下属沪东重机台位紧张,导致中船澄西CX0857船主机台架试验计划延期1个月。

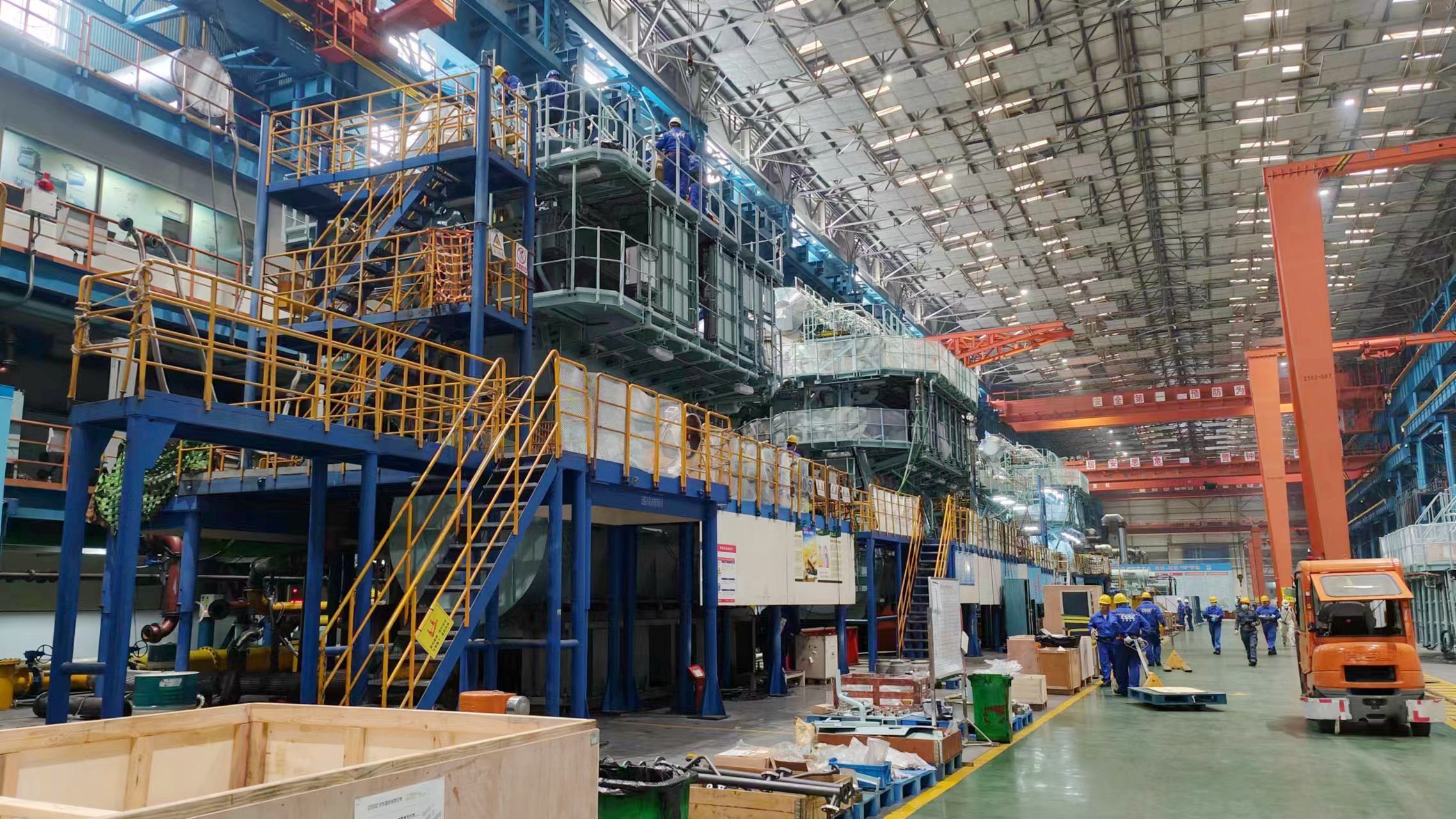

针对这一情况,物资公司第一时间向中船澄西进行预警。物资公司领导高度重视,多次联系并带队走访中船动力集团开展高层协商工作。在多方积极配合和努力下,CX0857船主机调整计划至中船动力镇江基地的台位中进行组装和调试,初步满足主机交付纳期。由于该项目是沪东重机系统内主机首次在镇江基地的组装调试,物资公司工作人员也现场参与了主机调试的整个过程。同时,为清除脱期隐患,物资公司集中采购二部安排人员对曲轴、SCR等影响交货的二轮配套件短板进行实地催交,及时掌握主机配套部件的生产进展,确保主机按期交货。
该主机最终顺利通过验收,比船企纳期提前2天交付。中船澄西向沪东重机致感谢信,信中也对物资公司在保供过程中所作出的努力表示衷心感谢。
此次主机的保供服务,具体呈现了物资公司集中采购人员的服务保供意识。公司将持续履行好“支撑集团、保障供应、引领行业、创造价值”企业使命,在今后的集中采购工作中继续发挥集采平台服务的溢出效应,为船企和配套企业发挥更大价值,为建设安全稳定可靠的船舶工业供应链作出更大贡献。
