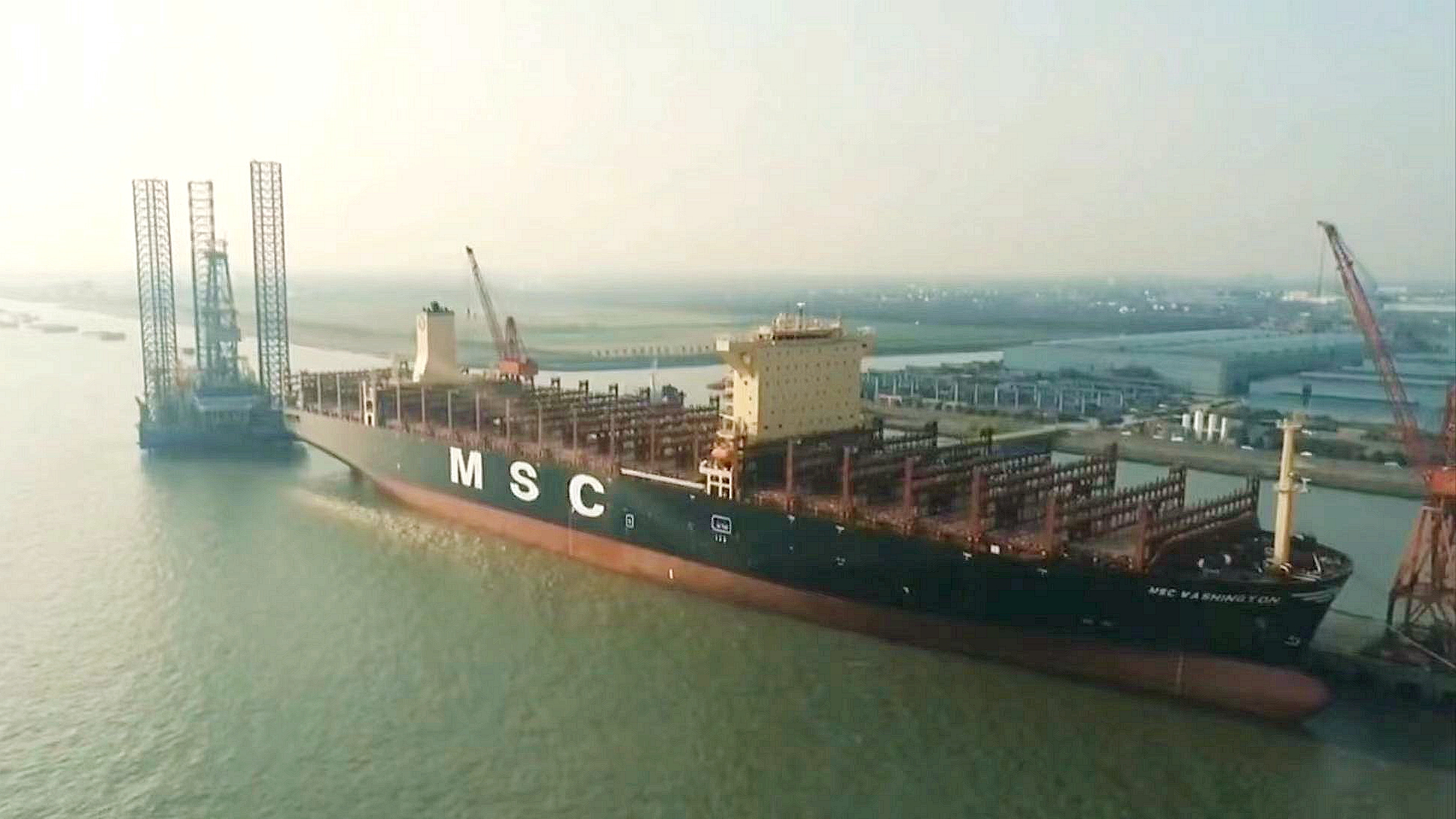

中国船舶集团物资有限公司下属中船恒宇能源(上海)有限公司于2021年一季度成功承接江苏扬子江船业集团下属造船企业4艘700FEU双燃料罐箱船,2艘14kTEU双燃料集装箱船LNG气试加注服务订单。
据悉,上述6艘船舶气试作业自2022年1月1日开工,至2022年6月15日顺利闭环,共计用时52天(含设备运输、拆装时间),期间设备调度6次,人员调度59人次。累计使用液氮717吨,加注LNG2478吨。
在毫不放松抓好疫情防控工作的基础上,恒宇能源公司多措并举推动本次LNG气试加注业务开展,确保项目的按期顺利完成。
统筹协调克服困难

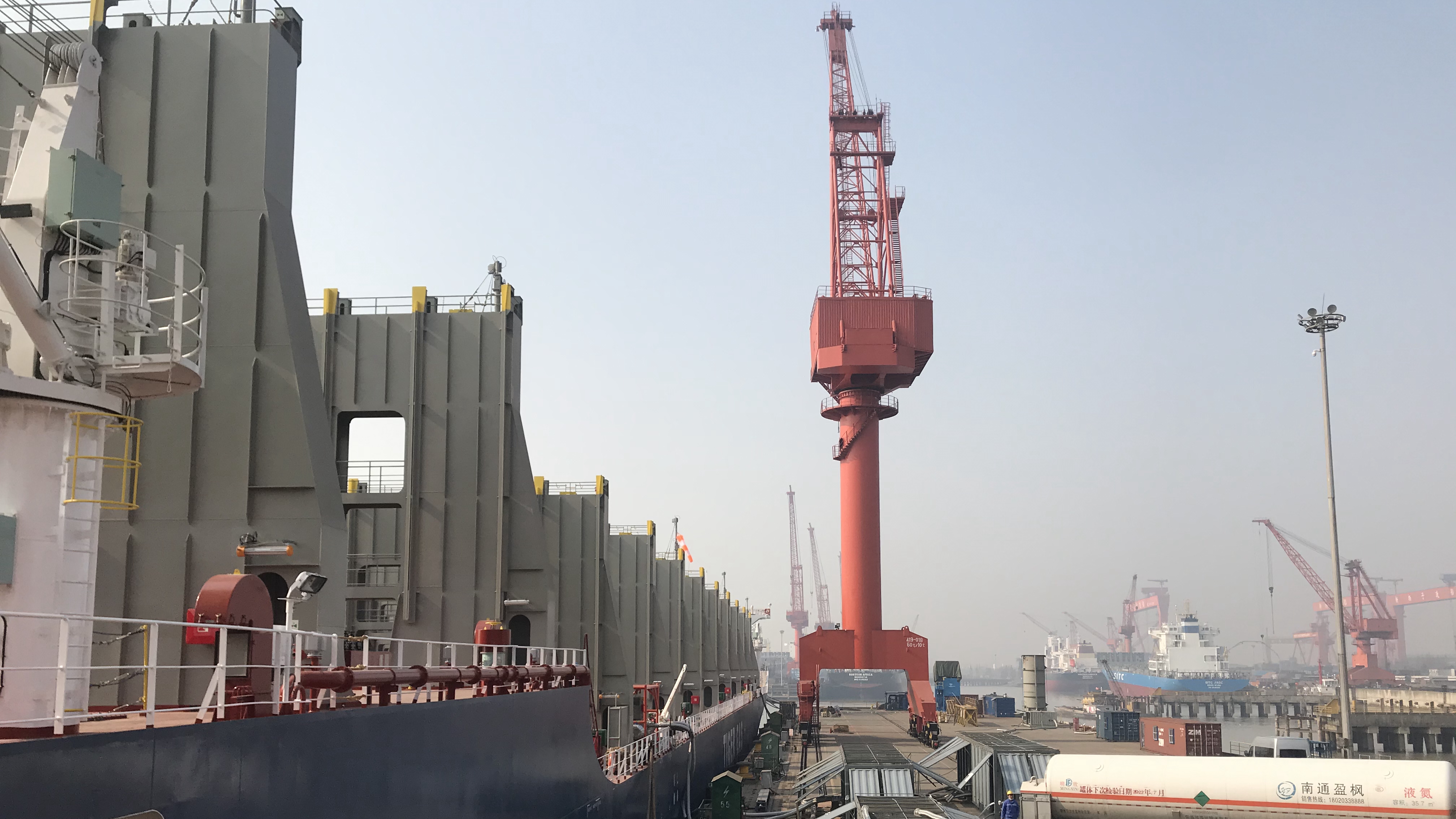

在气试加注业务的作业过程中,恒宇能源公司克服疫情反复和交船节点的多重考验,协调各方资源,体现了公司在常态化疫情防控下统筹安全生产的专业能力。今年4月初,在上海疫情严峻、封闭式管理的模式下,如何能安全、及时的完成加注任务,是业务开展所面对的现实问题。对此,恒宇能源公司员工统一思想,发扬“逢山开路、遇水架桥”的决心。为避免影响白天生产,管理团队每天晚上通过线上例会的形式沟通汇总当天现场及气源保障情况,部署后续生产工作,针对存在的问题指定专人进行督促落实;同时建立工作群,群内人员保证24小时在线,实时解决遇到的问题。为保障船厂按期交船,公司克服疫情期间陆运停运问题,及时整合资源,采用船运的方式,将设备及时运抵施工现场,期间实施往返运输3次,圆满按节点保障设备到位。
做好技术服务保障
在项目实施前期,多次派遣技术人员前往项目作业码头进行现场调研考察,确定码头作业可行性并出具详细作业方案。同时,积极会同船厂技术部门及供气系统厂家进行沟通交流及技术交底,分享其他船厂实施案例和经验,对船厂制定的气试大纲提出合理修改意见,提前排除作业过程中可能遇到的技术问题。针对首制船干燥惰化时间偏长的现象,通过技术工艺改进,减少气体排放,提高了作业效率,比原定计划提前24小时完成气试加注作业。
配齐配强人员队伍
选派技术熟练及经验丰富的人员进行现场加注作业,作业前完成应急演练、填写船岸互检表、进行技术交底,为项目的顺利实施奠定了基础;作业中现场作业期间人员食宿在船,做到船上船下联动,盯紧工艺节点转换的关键点,提前做好工艺转换的准备工作。
保证加注气源供应
优化气源计划,按工艺节点进行供气,确保不停工、不断供。受制于场地限制,无法同时进行4车加注,公司员工及时优化设备摆放位置,在确保安全的情况下实施3车同时加注,缩短加注时间达8小时;同时按照防疫要求,对驾驶员进行闭环管理,全流程跟踪,落实各项防疫要求,作业期间未发生疫情传播。加注作业期间,公司多方协调资源,克服疫情及运输资源受限等困难,及时满足甲方临时增加的LNG供应量需求。
恒宇能源公司作为物资公司下属专业化船舶新能源加注公司,积极响应国家“双碳”战略,围绕今年全国节能宣传周“绿色低碳,节能先行”的主题,以大力布局和发展LNG产业链、综合能源业务为目标,以提升能源科技创新与研究、加大与科研院所的合作为重点,以船舶新能源加注为抓手,不断拓展自身能源业务范畴,争做船舶新能源绿色产业链的实践者和贡献者。
